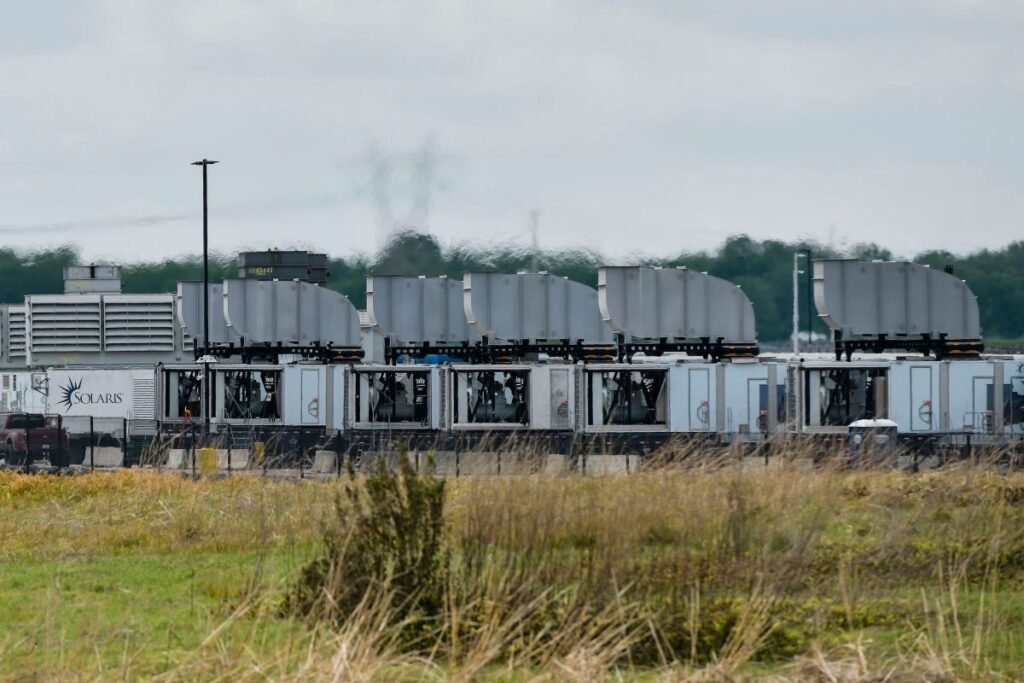

मेम्फिस के बाहर XAI द्वारा संचालित कोलोसस डेटा सेंटर को बिना परमिट के प्राकृतिक गैस टर्बाइनों के बेड़े के संचालन के लिए एक मुकदमे का सामना करना पड़ रहा है।
दक्षिणी पर्यावरण कानून केंद्र (SELC) ने XAI को एक पत्र में लिखा है, “पिछले एक साल में, XAI ने कम से कम 35 दहन टर्बाइन और कोलोसस साइट पर वायु प्रदूषण के अन्य स्रोतों को स्थापित और संचालित किया है, जो कभी भी आवश्यक पूर्वसर्ग या ऑपरेटिंग एयर परमिट प्राप्त किए बिना,” दक्षिणी पर्यावरण कानून केंद्र (SELC) ने XAI को एक पत्र में लिखा है।
कानूनी समूह पत्र प्रस्तुत किया NAACP की ओर से। यह स्वच्छ वायु अधिनियम के उल्लंघन के लिए XAI पर मुकदमा करने के इरादे से एक नोटिस के रूप में कार्य करता है। कानून में संगठनों को मुकदमा दायर करने से पहले 60 दिन पहले इस तरह के एक पत्र को प्रस्तुत करने की आवश्यकता होती है।
गैस टर्बाइन में 2,000 टन से अधिक NO का उत्सर्जन करने की क्षमता हैएक्स प्रति वर्ष, रसायनों का एक समूह जो स्मॉग में योगदान देता है।
मेम्फिस पहले से ही “क्षेत्र में सबसे खराब वायु गुणवत्ता में से कुछ था,” SELC नोट। “2024 में, मेम्फिस को अस्थमा और एलर्जी फाउंडेशन ऑफ अमेरिका द्वारा राष्ट्र की एक अस्थमा राजधानी माना गया था, जो कि अस्थमा से आपातकालीन कक्ष की यात्राओं और मौतों की उच्च दरों के कारण अमेरिका की एलर्जी फाउंडेशन था।”
SELC ने आरोप लगाया कि XAI परमिट करने में विफल रहा जनरेटर स्थापित करने से पहले संघीय और स्थानीय दोनों नियामकों द्वारा आवश्यक। यह भी आरोप लगाता है कि कंपनी उन्हें उचित वायु प्रदूषण नियंत्रण के साथ संचालित नहीं कर रही थी। एक बिंदु पर, XAI में 421 मेगावाट बिजली उत्पन्न करने के लिए पर्याप्त टर्बाइन थे।
पिछली गर्मियों में, शेल्बी काउंटी स्वास्थ्य विभाग, जो स्थानीय वायु प्रदूषण अनुपालन की देखरेख करता है, “संवाददाताओं से कहा कि XAI के टर्बाइनों को अनुमति से छूट दी गई थी, हालांकि SCHD ने अभी भी सार्वजनिक रूप से खुलासा नहीं किया था कि XAI अपनी साइट पर क्या काम कर रहा था और न ही किसी भी ऐसी छूट के लिए कानूनी आधार पर,” सेलक ने कहा।
यह निर्धारित करने के लिए कि कोलोसस साइट पर क्या हो रहा था, SELC ने एक हवाई फोटोग्राफर को भुगतान किया छवियों को कैप्चर करें मार्च में सुविधा। तस्वीरों से पता चला कि XAI ने उस समय डेटा सेंटर की परिधि के चारों ओर 35 टर्बाइन स्थापित किए थे। लगभग एक महीने बाद ली गई थर्मल छवियों से पता चला कि उनमें से कम से कम 33 चालू थे, SELC ने कहा।
उन छवियों को लेने के बाद, एक स्थानीय आर्थिक विकास एजेंसी ग्रेटर मेम्फिस चैंबर ने कहा कि XAI ने कुछ टर्बाइनों को हटा दिया था।
“अस्थायी प्राकृतिक गैस टर्बाइन जो कि ग्रिड कनेक्शन से पहले चरण I GPUs को बिजली देने के लिए उपयोग किए जा रहे थे, अब उन्हें डिमोबिलाइज किया जा रहा है और अगले दो महीनों में साइट से हटा दिया जाएगा,” मेम्फिस चैंबर। कहा। “लगभग आधे ऑपरेटिंग टर्बाइन बने रहेंगे” जब तक कि एक दूसरे सबस्टेशन पूर्ण डेटा केंद्र ग्रिड से कनेक्शन नहीं मिल जाता है, संगठन ने कहा, और यह कि एक बार सबस्टेशन पूरा हो जाने के बाद, टर्बाइन बैकअप के रूप में काम करेंगे।
लेकिन 15 जून को एक उड़ान से पता चला कि कम से कम 26 टर्बाइन बने रहे, जिनमें तीन नए शामिल थे जो अप्रैल की उड़ान के बाद से स्थापित किए गए थे। कुल उत्पादन क्षमता लगभग 407 मेगावाट थी, जो पिछली राशि के सिर्फ 14 मेगावाट शर्मीली थी।
“बहुत कम अपवादों के साथ – जिनमें से कोई भी यहां लागू नहीं होता है – टेनेसी में मानदंडों और अन्य वायु प्रदूषकों के नए स्रोतों को वायु परमिट के रूप में भी पूर्वनिर्मित अनुमोदन के साथ -साथ प्रदूषकों को संचालित करने और उत्सर्जित करने के लिए एक परमिट प्राप्त करना होगा,” सेल्क ने कहा।
